西北水电公司格尔木一期光伏电站土建工程提前完工

发布时间:2013-11-26 来源:

     2013年11月13日,由西北水电公司岩土工程分公司承建的格尔木一期(8MWp)光伏电站土建工程顺利完工,比合同工期提前2天。

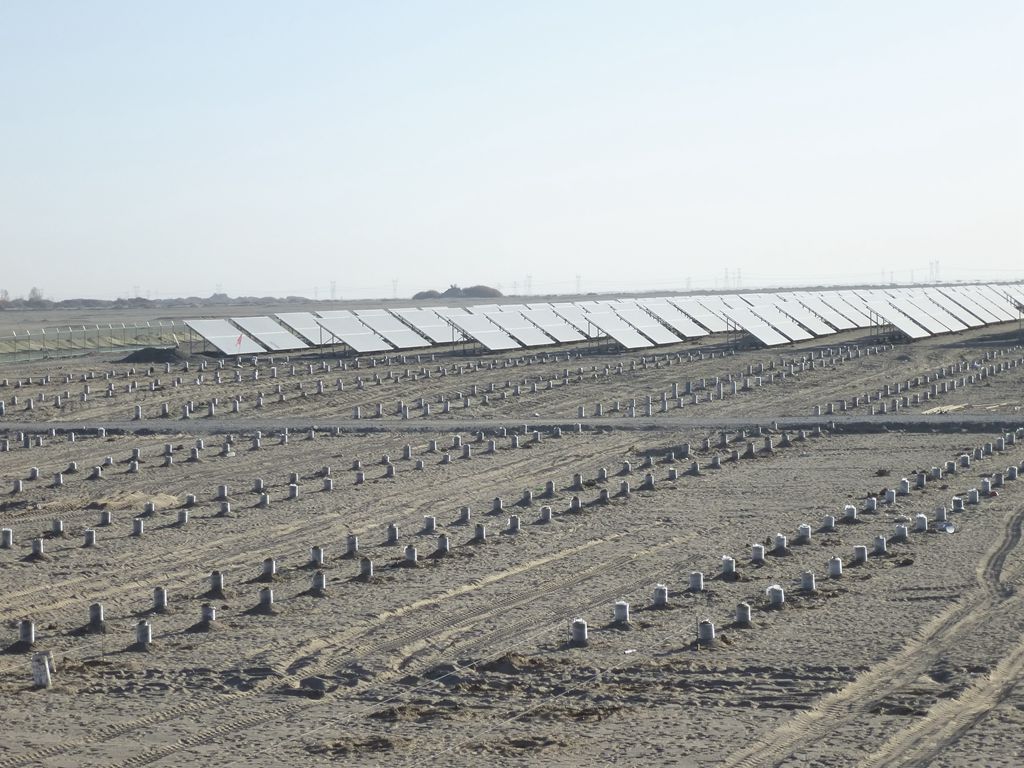

    本工程建设方为青海黄河上游水电开发有限责任公司,工程位于格尔木市东出口,109国道以北的荒漠沙地上,海拔高程在2798m~2833m之间,施工内容主要包括场内道路修建、8MWp支架基础、4座逆变器室、8座箱变基础等。工程于2013年9月12日开工,合同工期65天。
    自开工以来,项目部全体工作人员发扬敢打硬仗、能打硬仗、打赢硬仗的顽强精神,克服了海拔高、天气寒冷等不利因素影响,针对工程工期短、任务重、工序多等特点,制定了科学的管控措
施,编制了合理的进度计划,并根据项目进展情况实施动态管理,切实做好安全管控,最终保质保量提前完工,得到了业主及监理单位的好评,为公司在光伏施工项目方面增加了新的业绩。
